一、本周巡查情况
3月13日-3月17日累计市级巡查工地74个,涵盖8个区,其中,房屋市政工地63个、储备地4个、拆除工地5个、管廊工地1个、交通工地1个。巡查达标项目61个,达标率为82.43%。其中房屋市政工地达标58个,达标率为92.06%;拆除工地项目达标2个,达标率为40%;管廊工地项目达标1个,达标率为100%;储备地和交通工地无项目达标。
巡查发现问题104处,裸土覆盖、过程管理、封闭打围问题较为突出,分别占比45.19% 、31.73% 、15.38% 。
3月13日-3月17日,累计市级巡查武汉城建集团项目2个、地铁集团12个、城投集团4个、光谷建设1个,总计19个,均为房屋市政工地,发现问题13处,裸土覆盖、过程管理、冲洗设施自动化问题较为突出,分别占比61.54%、30.77%、7.69%。
巡查华润置地项目1个、福星惠誉集团项目1个、绿地集团项目5个,合计7个,均为房建工地,发现问题10处,裸土覆盖、过程管理、封闭打围问题较为突出,分别占比50%、20%、20%。
二、上周巡查发现问题整改情况

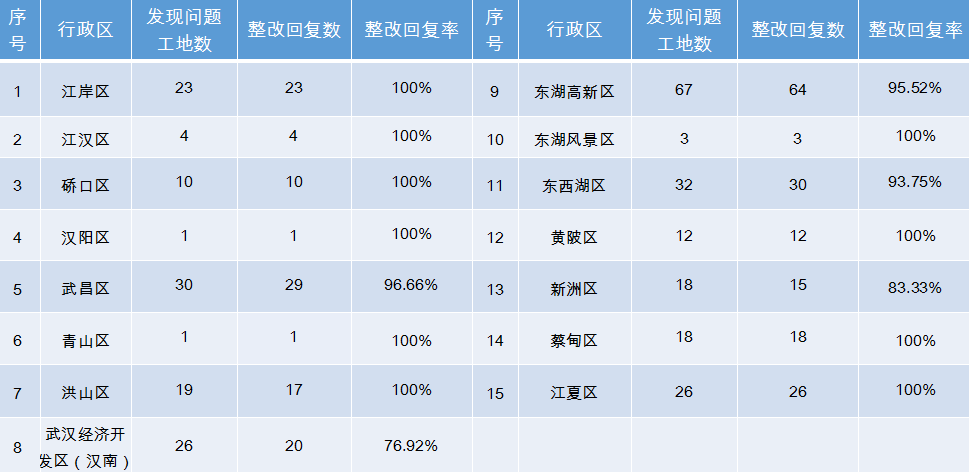

3月5日-3月13日,市级工作专班巡查发现问题506处,涉及251个问题工地,截至3月13日,234个问题工地完成整改,整改率93.22%。
