一、依托大数据平台排查治理安全隐患情况

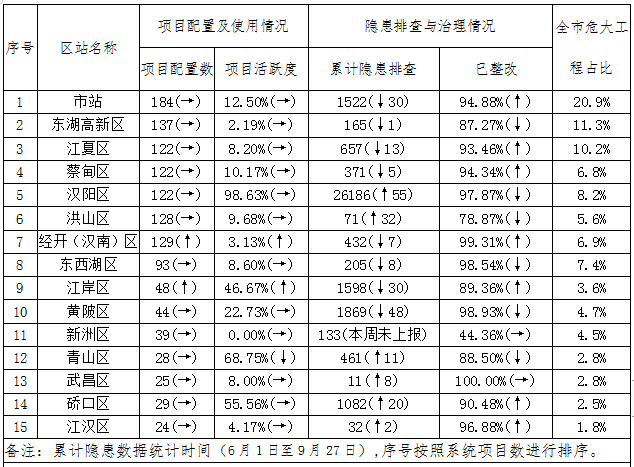

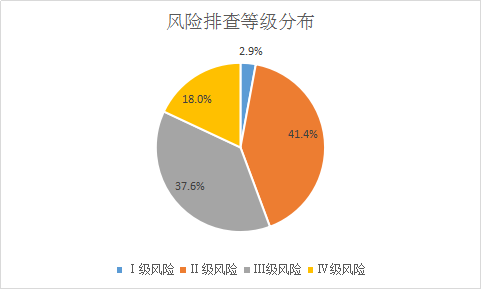

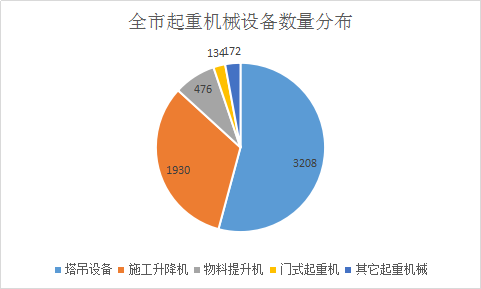

截止2020年10月9日,项目总数2010个(↑1),处于土建施工阶段项目1126个(↑1),其中工程建设单位1031家(持平),施工单位771家(↑1),监理单位356家(持平),危大工程1004个(↓6),建筑起重机械5920台(↓51)。目前系统入库项目1280个(↑29),其中土建施工阶段的项目1034个(↑1),占应入库项目数的91.8%(持平)。 各区平台运行所处阶段分布: 项目自运行阶段:东湖高新区、东西湖区、蔡甸区、黄陂区、江汉区、新洲区、江夏区。 项目定制推送阶段:市站、硚口区、武昌区、江岸区、青山区、洪山区、经开(汉南)区。 数据应用差异监管阶段:汉阳区。 全市起重机械设备数量分布: 隐患排查等级占比统计: 动态分析及工作建议: 1、本周新增项目全部及时配置系统,项目定制推送阶段的7个区均已完成二次项目交底培训工作。经开(汉南)区、江岸区2个区活跃度上升,青山区活跃度有所下降。本周仅新洲区未上报隐患信息,需引起注意。 2、全市危大工程主要分布在群塔作业(占比63.5%)、深基坑工程(占比26.9%)及高支模工程(6.4%);本周排查隐患主要分布在高处作业、模板支架、脚手架工程,请各区站重点关注。 3、连续三周单项目隐患低于全市十四区平均值的区分别为:新洲区、江汉区、洪山区及东西湖区。 二、实地抽查情况
