一、依托大数据平台排查治理安全隐患情况

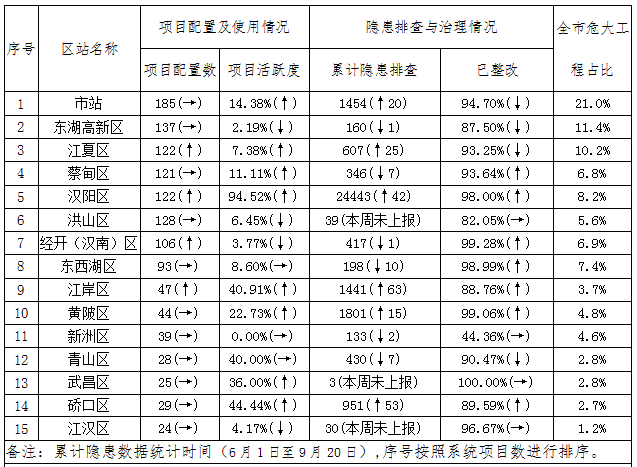

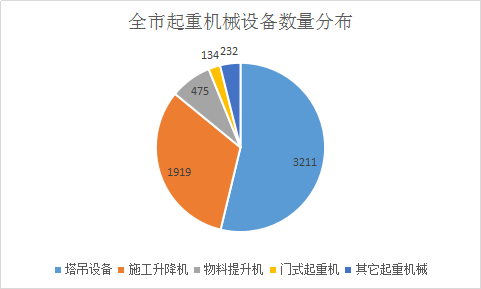

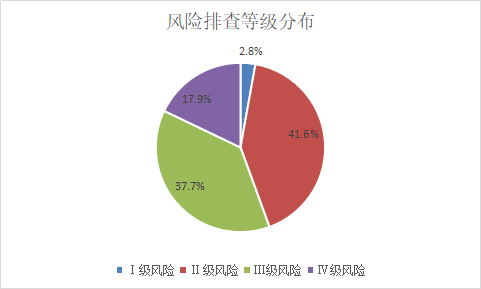

截止2020年09月20日,项目总数2014个(↑5),处于土建施工阶段项目1125个(↑5),其中工程建设单位1031家(持平),施工单位773家(↑3),监理单位356家(持平),危大工程1010个(持平),建筑起重机械5971台(↓3)。目前系统入库项目1251个(↑5),其中土建施工阶段的项目1033个(↑5),占应入库项目数的91.8%(↑0.4%)。 各区平台运行所处阶段分布: 项目自运行阶段:东湖高新区、东西湖区、经开(汉南)区、蔡甸区、黄陂区、江汉区、新洲区、江夏区。 项目定制推送阶段:市站、硚口区、武昌区、江岸区、青山区、洪山区。 数据应用差异监管阶段:汉阳区。 全市起重机械设备数量分布: 风险排查等级占比统计: 动态分析及工作建议: 1、本周新增项目全部及时配置系统,市站、蔡甸区等8个区活跃度上升,经开(汉南区)、江汉区、洪山区、东湖高新区等4个区活跃度有所下降。武昌区、江汉区和洪山区本周未上报隐患信息,需引起注意。 2、全市危大工程主要分布在群塔作业(占比63.6%)、深基坑工程(占比26.8%)及高支模工程(6.3%);本周排查隐患主要分布在高处作业、施工用电、脚手架工程,请各区站重点关注。 3、连续三周单项目隐患低于全市十四区平均值的区分别为:江汉区、洪山区及武昌区。 二、实地抽查情况
